San Martín de Valdeiglesias: los proyectos fotovoltaicos tenían la autorización de construcción tres años antes del incendio

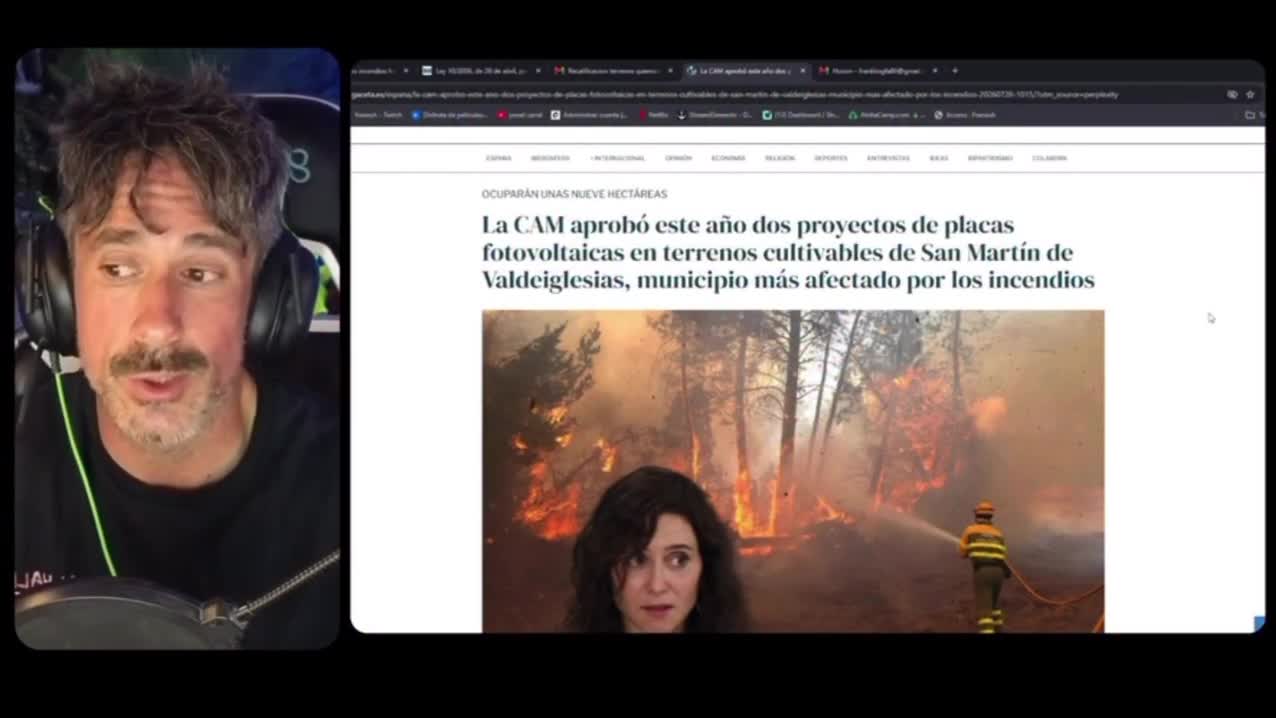

El incendio de San Martín de Valdeiglesias empezó el 23 de julio de 2026 después de que un coche de combustión ardiera en la carretera M-501. Como dice el vídeo, en el mismo término municipal la Comunidad de Madrid tiene en tramitación las plantas fotovoltaicas ‘Toros de Guisando I’ y ‘Toros de Guisando II’, pero ambas obtuvieron su autorización de construcción en 2023.
Lo que sí se ha aprobado entre 2025 y 2026 son modificaciones de estos proyectos ya en marcha para soterrar el cableado que evacúa la energía generada en cada planta y así “minimizar las afecciones medioambientales previstas”. En el caso de ‘Toros de Guisando I’, la modificación del proyecto de ejecución recibió la autorización administrativa previa en mayo de 2026; mientras que ‘Toros de Guisando II’ lo hizo en abril de 2026, ambos antes de los incendios.

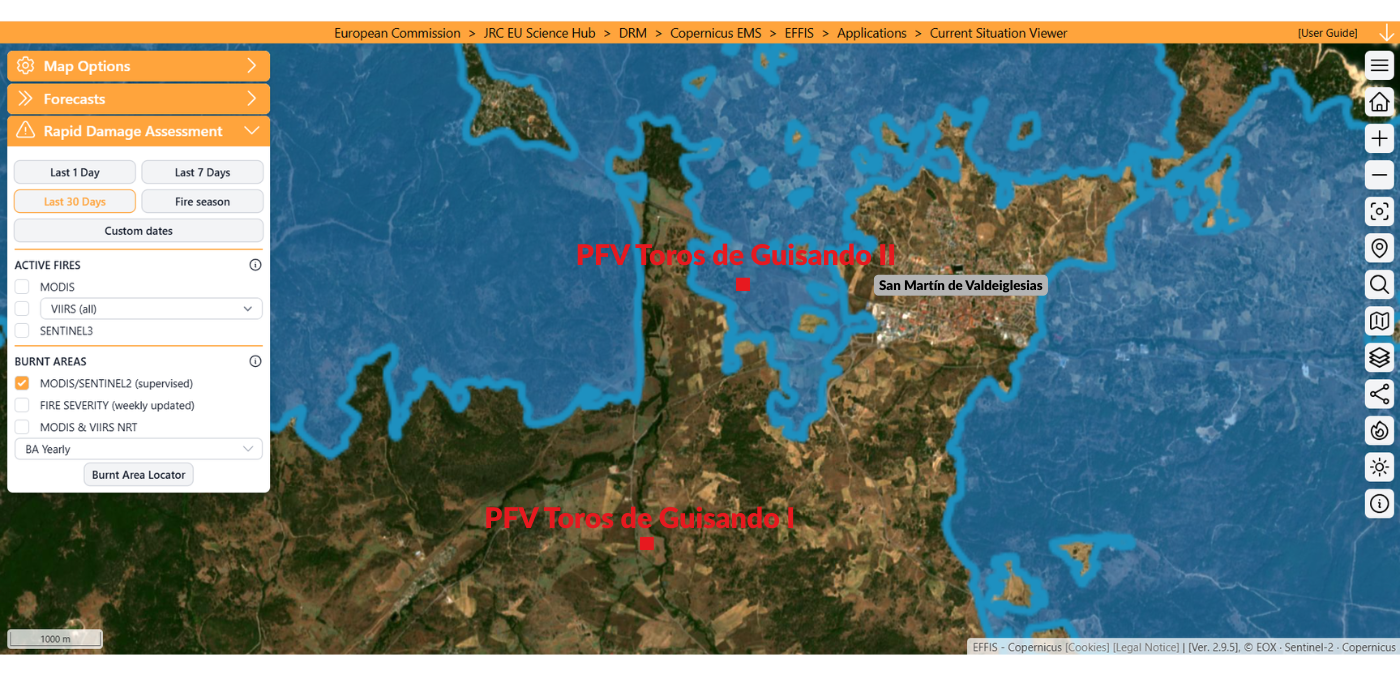

Por otra parte, solo las placas de una de las dos plantas (la de ‘Toros de Guisando II’) coinciden con el área quemada por los incendios forestales de Burgohondo y Sierra Oeste. ‘Toros de Guisando I’ está prevista al sur de la carretera M-501 y al lado de la M-542, zona en la que no han llegado las llamas.

La Vall d’Uixó: el proyecto fotovoltaico Arada Solar obtuvo la autorización de construcción en 2025 y el de almacenamiento de baterías está a 5 km del perímetro del incendio
El vídeo también menciona un proyecto de almacenamiento energético con baterías en la zona afectada por el incendio de La Vall d’Uixó (Castellón), declarado el 25 de julio de 2026. Pero lo mezcla con otro proyecto distinto: el de energía fotovoltaica Arada Solar.
Arada Solar obtuvo su autorización de construcción en marzo de 2025 en terrenos que no coincidían con la zona quemada. En marzo de 2026 solicitó un cambio de ubicación hacia el norte porque algunos terrenos se superponían con los de un futuro centro logístico. Con el cambio, el proyecto debe obtener de nuevo los permisos anteriores, pero el nuevo emplazamiento tampoco coincide con la zona incendiada.
Sobre el proyecto de almacenamiento energético con baterías de litio en La Vall d’Uixó, es el de BESS Cuevas, promovido por Sungrow Renewables; un contenido que desde Maldita.es ya hemos verificado:
El proyecto BESS Cuevas se sitúa a unos 5 km del perímetro del incendio: las baterías se conectarían a una subestación eléctrica que está al sur del casco urbano, mientras que el fuego se extendió en una zona montañosa al norte del municipio.
El proyecto obtuvo su permiso ambiental en agosto de 2025, casi un año antes del incendio.
El autor del vídeo sugiere que las llamas se utilizan para “allanar el camino” para construir instalaciones de renovables. Ahora bien, la ley de montes prohíbe recalificar terrenos forestales quemados durante al menos 30 años. Es cierto que existe una excepción, introducida en 2015, pero exige justificar "razones imperiosas de interés público de primer orden" y activarla requiere aprobar una ley específica para cada proyecto concreto. Además, en la mayoría de comunidades autónomas ni siquiera hace falta recurrir a esta excepción, porque los parques eólicos y solares ya pueden instalarse legalmente en suelo rústico mediante una autorización especial, sin necesidad de recalificar ese terreno.
A esto se suma que la propia ley de montes obliga a las comunidades autónomas a garantizar la restauración de los terrenos forestales incendiados y prohíbe cualquier actividad incompatible con la regeneración vegetal durante el periodo que fije cada legislación autonómica.
