Qué sabemos del proyecto fotovoltaico previsto en la Vall d’Uixó (Castellón), un municipio afectado por los incendios de julio de 2026

Publicado el
Contexto
Share:
En corto:
Los contenidos usan fragmentos del Boletín Oficial del Estado como supuesta prueba de que  el incendio en la Vall d’Uixó, declarado el 25 de julio de 2026, habría tenido relación con el proyecto fotovoltaico Arada Solar, promovido por la empresa Statkraft. Pero lo que muestran son distintas autorizaciones que el proyecto ha ido obteniendo a lo largo de su tramitación y que forman parte del proceso de aprobación de cualquier planta solar.

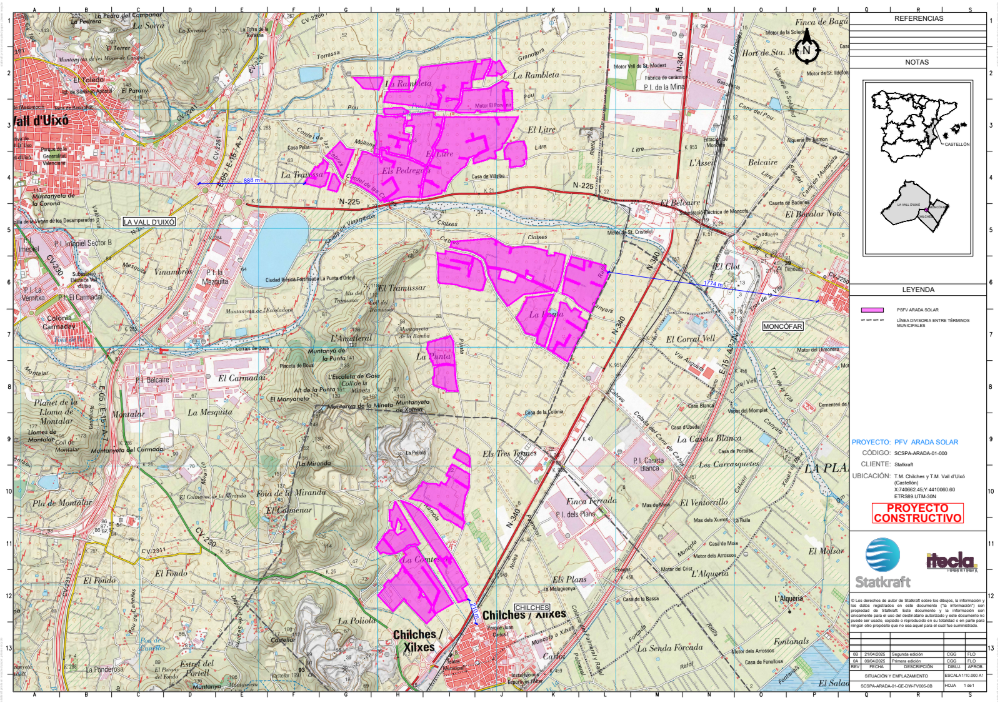

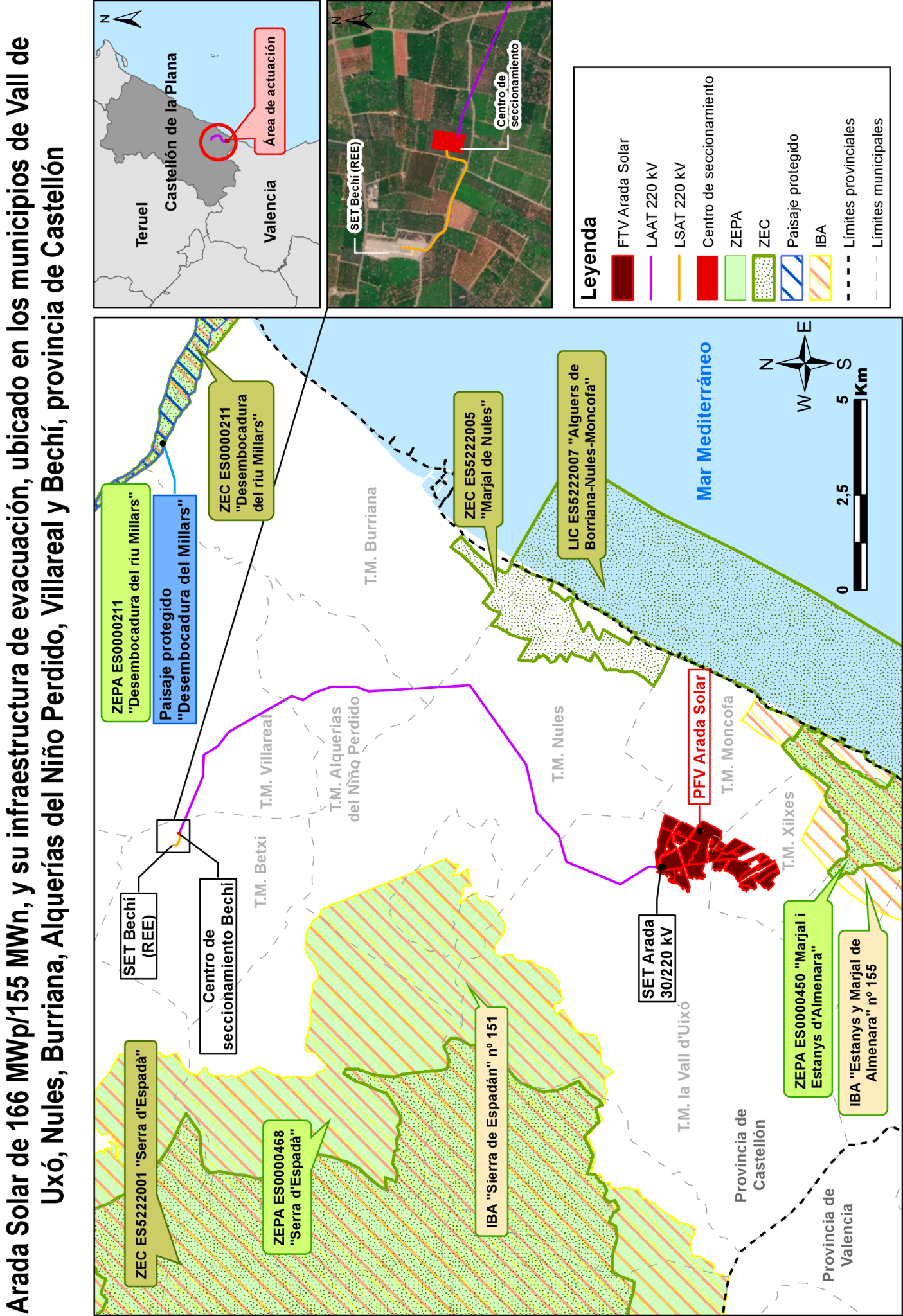

Arada Solar obtuvo su declaración de impacto ambiental en 2023 y su autorización de construcción en marzo de 2025 en terrenos que no coincidían con la zona quemada ahora por el incendio. En marzo de 2026 tuvo que solicitar un cambio de localización hacia el norte porque parte de los terrenos afectados se superponían con los de un futuro centro logístico. Aunque, debido a ese cambio, el proyecto debe obtener de nuevo los permisos anteriores, el nuevo emplazamiento tampoco coincide con la zona quemada, según el plano del nuevo proyecto facilitado por la empresa a Maldita.es, el visor de proyectos fotovoltaicos de la Generalitat Valenciana y el European Forest Fire Information System de Copernicus.
Contexto
7/27/26
What's being said:

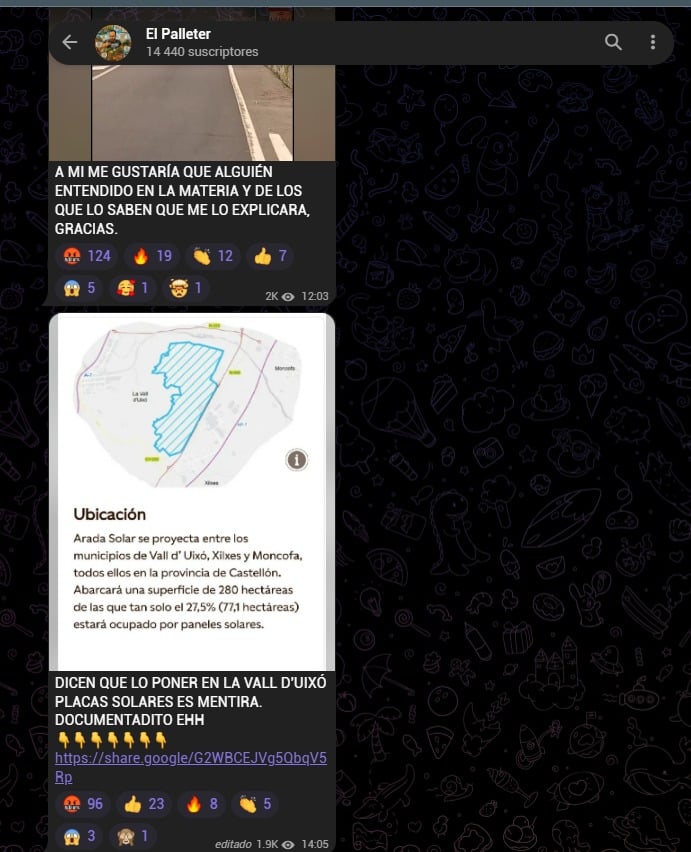

«El incendio de la Vall d'Uixó fue causado para la instalación de placas solares»

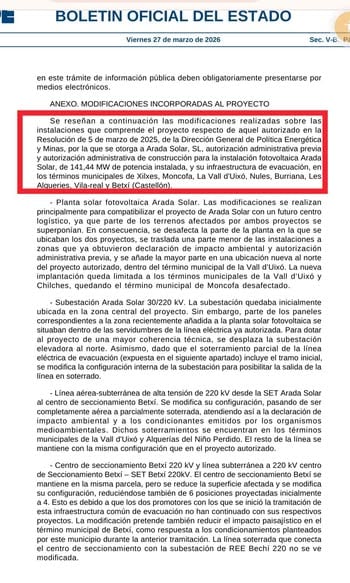

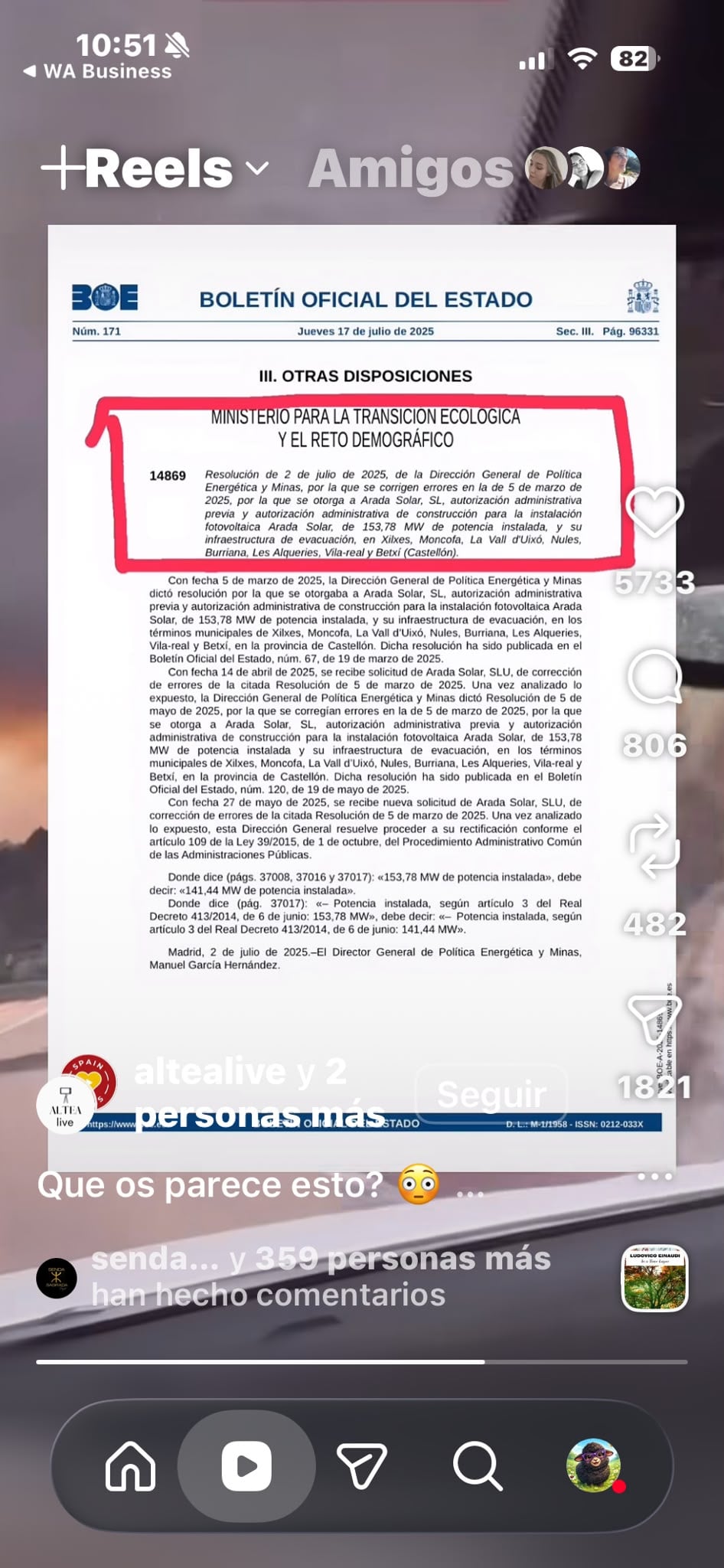

https://www.instagram.com/reel/DbS_iiWA_5T/ https://www.statkraft.es/acerca-de-statkraft/donde-operamos/espana/arada-solar/ BOLETIN OFICIAL DEL ESTADO Viernes 27 de marzo de 2026 Sec. V-B P en este trámite de información pública deben obligatoriamente presentarse por medios electrónicos. ANEXO. MODIFICACIONES INCORPORADAS AL PROYECTO Se reseñan a continuación las modificaciones realizadas sobre las instalaciones que comprende el proyecto respecto de aquel autorizado en la Resolución de 5 de marzo de 2025, de la Dirección General de Politica Energética y Minas, por la que se otorga a Arada Solar, SL. autorización administrativa previa y autorización administrativa de construcción para la instalación fotovoltaica Arada Solar, de 141,44 MW de potencia instalada, y su infraestructura de evacuación, en los términos municipales de Xilxes, Moncofa, La Vall d'Uixó, Nules, Burriana, Les Alqueries, Vila-real y Betxi (Castellón) Planta solar fotovoltaica Arada Solar. Las modificaciones se realizan principalmente para compatibilizar el proyecto de Arada Solar con un futuro centro logistico, ya que parte de los terrenos afectados por ambos proyectos se superponian. En consecuencia, se desafecta la parte de la planta en la que se ubicaban los dos proyectos, se traslada una parte menor de las instalaciones a zonas que ya obtuvieron declaración de impacto ambiental y autorización administrativa previa, y se añade la mayor parte en una ubicación nueva al norte del proyecto autorizado, dentro del término municipal de la Vall d'Uixó. La nueva implantación queda limitada a los términos municipales de la Vall d'Uixó y Chilches, quedando el término municipal de Moncofa desafectado. Subestación Arada Solar 30/220 kV. La subestación quedaba inicialmente ubicada en la zona central del proyecto. Sin embargo, parte de los paneles correspondientes a la zona recientemente añadida a la planta solar fotovoltaica se situaban dentro de las servidumbres de la linea eléctrica ya autorizada. Para dotar al proyecto de una mayor coherencia técnica, se desplaza la subestación elevadora al norte. Asimismo, dado que el soterramiento parcial de la linea eléctrica de evacuación (expuesta en el siguiente apartado) incluye el tramo inicial, se modifica la configuración interna de la subestación para posibilitar la salida de la linea en soterrado. -Linea aérea-subterránea de alta tensión de 220 kV desde la SET Arada Solar al centro de seccionamiento Bebi. Se modifica su configuración, pasando de ser completamente aérea a parcialmente soterrada, atendiendo así a la declaración de impacto ambiental y a los condicionantes emitidos por los organismos medioambientales. Dichos soterramientos se encuentran en los términos municipales de la Vall d'Uixó y Alquerías del Niño Perdido. El resto de la linea se mantiene con la misma configuración que en el proyecto autorizado. - Centro de seccionamiento Betxi 220 kV y linea subterránea a 220 kV centro de Seccionamiento Betxi-SET Bebi 220kV. El centro de seccionamiento Betse mantiene en la misma parcela, pero se reduce la superficie afectada y se modifica su configuración, reduciéndose también de 6 posiciones proyectadas inicialmente a 4. Esto es debido a que los dos promotores con los que se inició la tramitación de esta infraestructura común de evacuación no han continuado con sus respectivos proyectos. La modificación pretende también reducir el impacto paisajistico en el término municipal de Bebi, como respuesta a los condicionamientos planteados por este municipio durante la anterior tramitación. La linea soterrada que conecta el centro de seccionamiento con la subestación de REE Bechi 220 no se ve modificada. https://castellonplaza.com/castellonplaza/empresas2/la-planta-de-baterias-de-la-vall-recibe-el-ok-ambiental-la-china-sungrow-invertira-77-millones-y-almacenara-220-mwh = BOLETIN OFICIAL DEL ESTADO Viernes 27 de marzo de 2026 Sec. V-B P en este trámite de información pública deben obligatoriamente presentarse por medios electrónicos. ANEXO. MODIFICACIONES INCORPORADAS AL PROYECTO Se reseñan a continuación las modificaciones realizadas sobre las instalaciones que comprende el proyecto respecto de aquel autorizado en la Resolución de 5 de marzo de 2025, de la Dirección General de Politica Energética y Minas, por la que se otorga a Arada Solar, SL. autorización administrativa previa y autorización administrativa de construcción para la instalación fotovoltaica Arada Solar, de 141,44 MW de potencia instalada, y su infraestructura de evacuación, en los términos municipales de Xilxes, Moncofa, La Vall d'Uixó, Nules, Burriana, Les Alqueries, Vila-real y Betxi (Castellón) Planta solar fotovoltaica Arada Solar. Las modificaciones se realizan principalmente para compatibilizar el proyecto de Arada Solar con un futuro centro logistico, ya que parte de los terrenos afectados por ambos proyectos se superponian. En consecuencia, se desafecta la parte de la planta en la que se ubicaban los dos proyectos, se traslada una parte menor de las instalaciones a zonas que ya obtuvieron declaración de impacto ambiental y autorización administrativa previa, y se añade la mayor parte en una ubicación nueva al norte del proyecto autorizado, dentro del término municipal de la Vall d'Uixó. La nueva implantación queda limitada a los términos municipales de la Vall d'Uixó y Chilches, quedando el término municipal de Moncofa desafectado. Subestación Arada Solar 30/220 kV. La subestación quedaba inicialmente ubicada en la zona central del proyecto. Sin embargo, parte de los paneles correspondientes a la zona recientemente añadida a la planta solar fotovoltaica se situaban dentro de las servidumbres de la linea eléctrica ya autorizada. Para dotar al proyecto de una mayor coherencia técnica, se desplaza la subestación elevadora al norte. Asimismo, dado que el soterramiento parcial de la linea eléctrica de evacuación (expuesta en el siguiente apartado) incluye el tramo inicial, se modifica la configuración interna de la subestación para posibilitar la salida de la linea en soterrado. -Linea aérea-subterránea de alta tensión de 220 kV desde la SET Arada Solar al centro de seccionamiento Bebi. Se modifica su configuración, pasando de ser completamente aérea a parcialmente soterrada, atendiendo así a la declaración de impacto ambiental y a los condicionantes emitidos por los organismos medioambientales. Dichos soterramientos se encuentran en los términos municipales de la Vall d'Uixó y Alquerías del Niño Perdido. El resto de la linea se mantiene con la misma configuración que en el proyecto autorizado. - Centro de seccionamiento Betxi 220 kV y linea subterránea a 220 kV centro de Seccionamiento Betxi-SET Bebi 220kV. El centro de seccionamiento Betse mantiene en la misma parcela, pero se reduce la superficie afectada y se modifica su configuración, reduciéndose también de 6 posiciones proyectadas inicialmente a 4. Esto es debido a que los dos promotores con los que se inició la tramitación de esta infraestructura común de evacuación no han continuado con sus respectivos proyectos. La modificación pretende también reducir el impacto paisajistico en el término municipal de Bebi, como respuesta a los condicionamientos planteados por este municipio durante la anterior tramitación. La linea soterrada que conecta el centro de seccionamiento con la subestación de REE Bechi 220 no se ve modificada. https://castellonplaza.com/castellonplaza/empresas2/la-planta-de-baterias-de-la-vall-recibe-el-ok-ambiental-la-china-sungrow-invertira-77-millones-y-almacenara-220-mwh
Video thumbnail
and 6 more elements…

Topics
Catástrofes e incidentes
Medio ambiente
Energía
Channels:
Categories
incendios forestales
incendios
Comunidad Valenciana
Castellón
energía fotovoltaica
placas solares
Reports 8

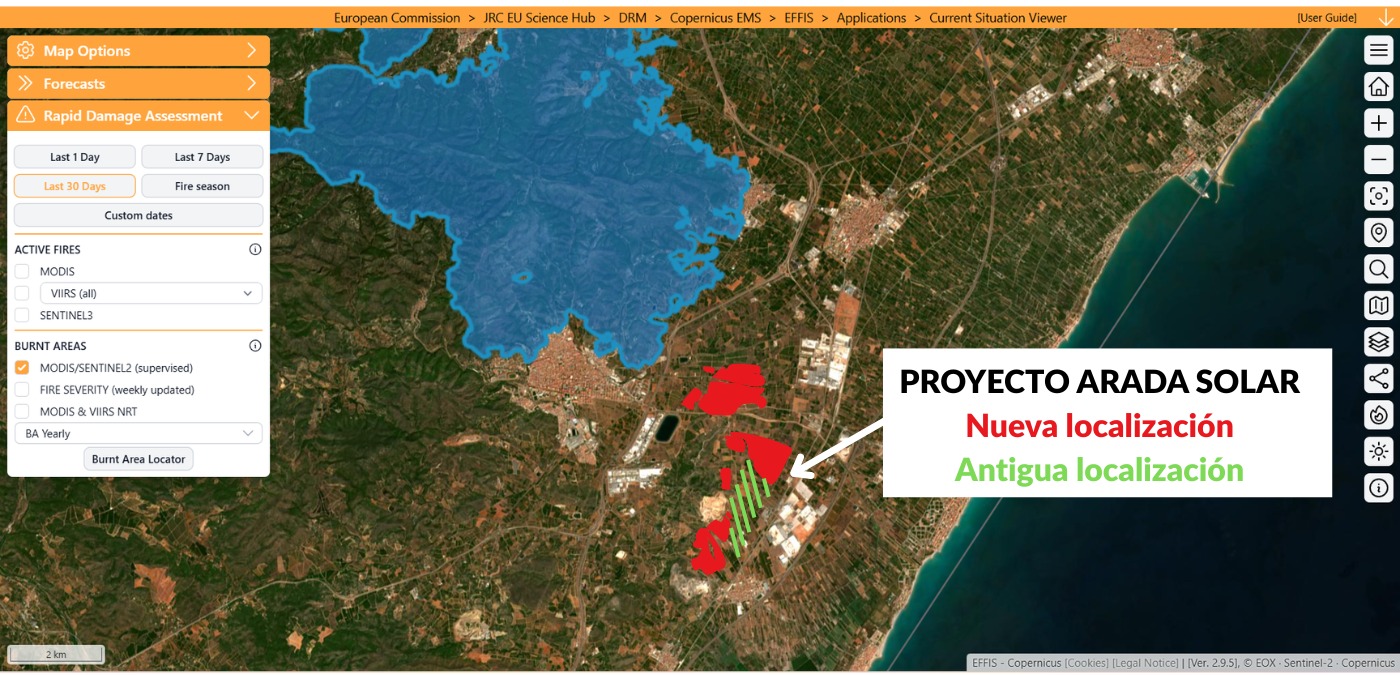

Zona quemada por el incendio en la Vall d'Uixó y localizaciones del proyecto fotovoltaico Arada Solar. Fuentes: EFFIS (European Forest Fire Information System), declaración de impacto ambiental del proyecto inicial, proyecto de nueva localización facilitado por la empresa y visor de proyectos fotovoltaicos de la Generalitat Valenciana.

Antigua localización del proyecto Arada Solar. Fuente: declaración de impacto ambiental.
Nueva localización. Fuente: Statkraft.

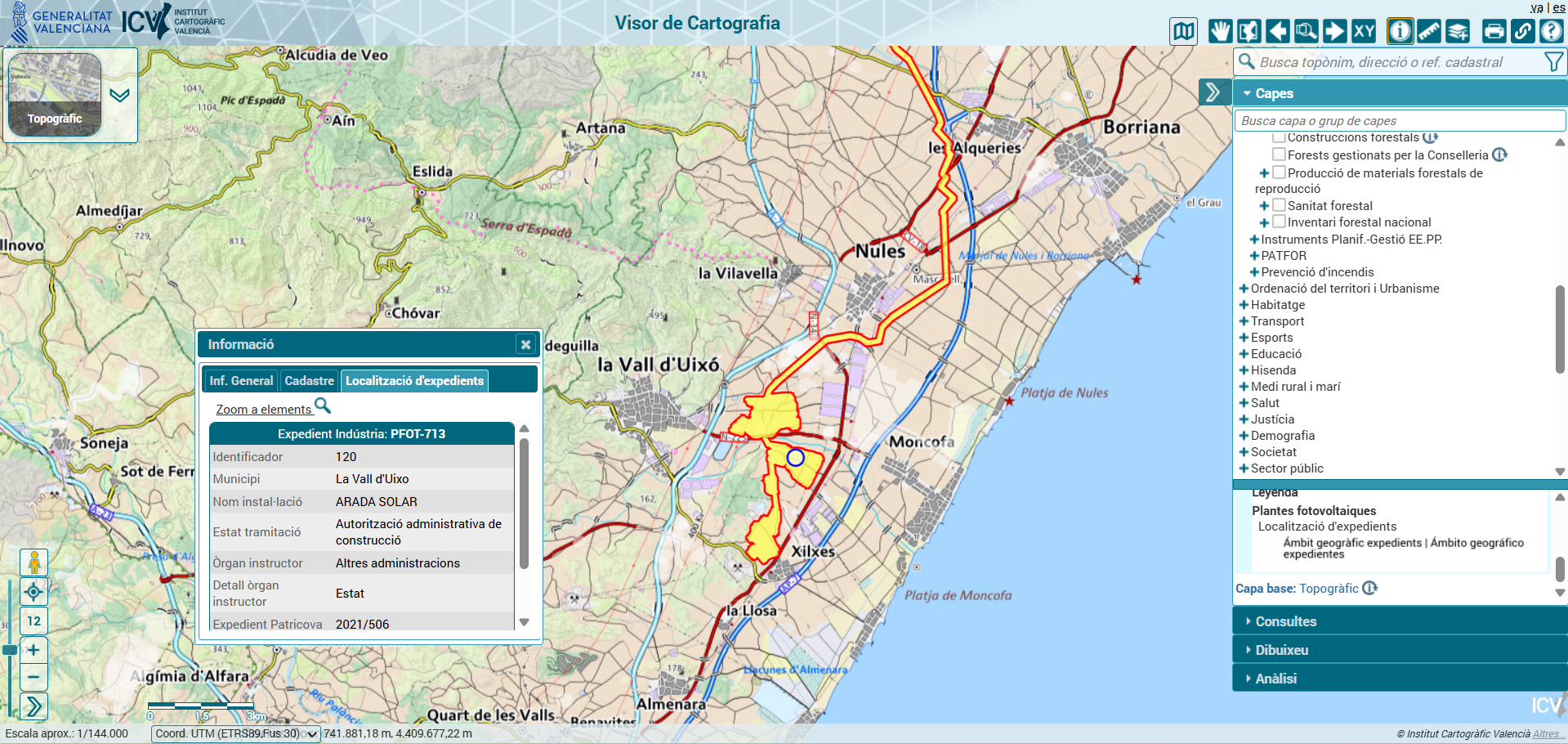

Visor de la Generalitat Valenciana.
